    生產與施工視頻

    鋼結構現場施工(上)

    發布時間:2017/6/24 16:20:41 瀏覽次數:183

    (一)、現場安裝方案概述

    鋼結構工程在結構形式是框架,結合構件形式、重量、就位位置和施工現場實際情況,及現場設置塔吊的各項起重參數性能,本工程鋼結構采用綜合安裝方法進行。

    1、鋼結構現場安裝方法:

    廠房框架柱、梁等構件重量都較輕,吊裝主要采用NK250型25t汽車吊吊裝吊就位。

    2、鋼結構現場安裝順序:

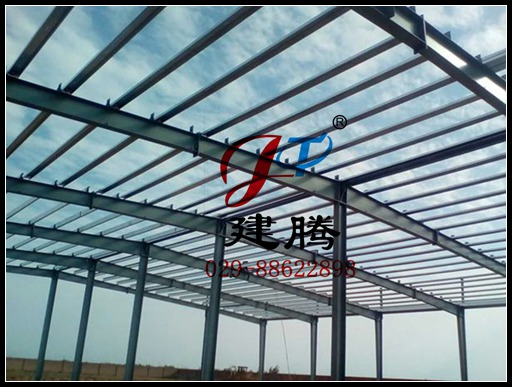

    鋼結構吊裝采用“先中間、后外側,先柱后梁,先下后上”的原則。在廠房的中間部位最先形成一穩定得框架體系,然后向兩端進行推進、對稱安裝其余的鋼柱、鋼梁構件。順序如下圖所示:

    單個廠房施工順序示意圖(從中間向兩端)

    (二)主要安裝構件情況分析

    本工程的主要構件為鋼柱、鋼梁、檁條、斜撐等構件。鋼材材質為Q345 B。重量都不太重,具體如下:

    序號

    構件名稱

    每根構件重量

    1

    鋼   柱

    約1t左右

    2

    鋼架梁

    約4t左右

    3

    檁   條

    約0.05t左右

    4

    斜   撐

    約0.05t左右

    (三)起重設備選擇和布置

    1、起重機的選擇

    按現場平面布置圖,共5個鋼結構廠房鋼結構工程需要安裝,結合其起重性能和工況分析,現場配置NK250型25t汽車吊4臺。

    主要使用區域及用途如下:

    序號

    起重設備

    數量

    主要用途

    25t汽車吊

    4

    鋼構件安裝

    2、汽車起重機的工況性能如下表

    NK250型25t汽車吊額定總起重量表如下(單位:T):

    桿長/m

    半徑/m

    17.2

    24.2

    31.2

    8

    9.6

    8.45

    7.0

    10

    6.3

    6.7

    5.6

    12

    4.3

    5.0

    4.65

    14

    3.1

    3.7

    3.9

    16

    2.8

    3.0

    (四)鋼結構安裝工藝

    1、安裝工藝整體流程(以冷凍庫為例)

    地腳螺栓復測 → 鋼構件卸車 → 構件進場檢驗 → 汽車吊直接吊裝就位 → 地腳螺栓臨時緊固 → 纜風繩臨時拉結穩固 → 鋼柱軸線位置、垂直度調整 → 鋼柱螺栓和柱腳壓板緊固、焊接 → 下一鋼柱安裝 → 鋼柱間系桿安裝 → 形成首個穩定的格構體系 → 鋼屋架地面拼裝成整體并雙機抬吊就位,組成首個鋼屋架 → 兩側對稱安裝柱、屋架體系 → …… → 以此類推 → 安裝完成,結構驗收。

    2、鋼結構安裝區域劃分

    本工程共有肉類冷凍、肉類市場、蔬菜儲藏、蔬菜市場、敞開式銷售區五部分,按照施工流水段的劃分,共分為五個區域,具體劃分區域如下圖所示。

    3、鋼結構整體安裝順序

    按照工程總體部署,擬安排兩個施工隊同時進行施工,五個區域的整體施工順序為:一區、二區 …… 五區。

    對于同一個廠房,鋼構件安裝順序采用以“減少誤差,從中間向兩端”的方法進行安裝。

    4、鋼結構安裝順序(以冷凍庫為例)

    (1)、安裝第一排鋼柱。

    (2)、安裝第二排鋼柱。

    (3)、安裝鋼柱之間連梁(或系桿)。

    (4)、使用雙機抬吊安裝第一榀鋼屋架。

    (5)、使用雙機抬吊安裝第二榀鋼屋架。

    (6)、安裝兩榀屋架之間的檁條,形成穩定的框架體系。

    (7)、繼續安裝下一榀剛架的鋼柱、連梁、屋架、檁條。

    (8)、按上述順序依次繼續安裝屋架,柱間支撐也穿插著進行安裝。

    (9)、繼續進行安裝。

    (10)、屋架安裝完成。

    5、柱間支撐安裝

    柱間支撐與鋼柱采用節點板螺栓連接和焊接連接相結合的方式,制作及鋼柱安裝偏差對其安裝可能有較大的影響,柱間支撐在工廠內整榀拼裝完后整體運輸?shù)浆F(xiàn)場進行安裝。柱間支撐吊裝重量較輕,可以利用25噸汽車吊進行吊裝。

    交叉式柱間支撐的吊裝順序如下:

    吊裝時,分為三個單體1、2、3分別吊裝。三個單體均為平面桁架結構形式,吊裝為整體吊裝。安裝時先安裝3,而后用手拉葫蘆拉到鋼柱上臨時固定,而后安裝1,連接3和1的節點,拆除手拉葫蘆,最后安裝2。整體吊裝的三個單體桁架采用25T汽車吊4點吊裝。

    6、屋架梁的安裝

    (1)、過長鋼架吊裝防變形措施

    最長的鋼架長56米,為防止較長鋼架在起吊過程中變形,較長構件的吊裝采取雙機抬吊、四點吊裝的方法,四點吊裝起吊時四點同步受力,吊點距離保證在6米左右,這樣起吊過程中鋼架可達到均勻受力,在吊裝過程中可保持設計尺寸,合乎規范要求。

    (2)、吊裝機械及施工措施

    屋架鋼梁吊裝時,在鋼絲繩上串聯一個手拉葫蘆,以調整鋼梁在空中的姿態。

    屋面鋼梁吊裝到位后,在松鉤之前應連接相關屋面鋼檁條等,使之形成一個空間框架的穩定結構。如果不能在松鉤之前安裝屋面鋼檁條,為防止屋架鋼梁歪扭,應拉設纜風繩。纜風繩在吊裝之前固定到屋架鋼梁上,共設四根,拉設位置在鋼梁長度的1/3處,下面拉設在附近的鋼柱柱腳。纜風繩選用Ф13.5mm,使用1T手拉葫蘆拉緊。屋面主鋼梁間連梁安裝后,即可拆除纜風繩。

       由于鋼柱安裝有一定的允許偏差,且屋架梁與鋼柱采用高強度螺栓連接,因此安裝時,當?shù)跹b到位后,采取先連接一頭(但不緊固),另一頭如果能直接連接,則直接連接到位,如偏差過大,應調整鋼柱纜風繩,調整屋面梁高度間距,但鋼柱本身偏差應符合規范要求。
